近日,由中建八局承建的世界计算・长沙智谷E02‑3地块云脑单体金属屋面工程全部施工完成,项目标志性异形曲面屋面关键节点顺利履约,为后续室内机电、装饰装修施工打通重要作业面,为园区“智慧大脑”建筑整体落成奠定坚实基础。

智慧赋能,打造数字产业“超级大脑”

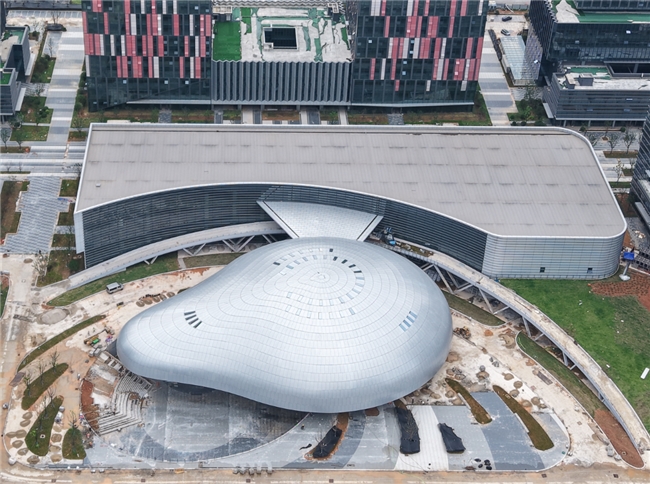

世界计算・长沙智谷是长沙建设全球研发中心城市的首开区,聚焦算力、算法、算据、计算应用四大核心要素,打造先进计算产业集聚区湖南。本项目为第三区工程,E02‑3地块总建筑面积44.36万㎡,建设包含智慧大脑、会展体育馆、多类型研发办公、配套商业等多元业态。本次完成屋面施工的云脑单体为园区核心地标建筑,檐口最高点标高22.5m,属于一类防雷公共建筑,屋面为大跨度流线异形曲面造型,工序复杂,施工难度高。

云脑金属屋面系统构造层次繁多,包含热镀锌主次檩条、穿孔吸音底板、隔汽膜、吸音玻璃棉、200mm厚保温岩棉、多层复合防水体系、3.0mm氟碳喷涂铝单板装饰层。屋面南北跨度62米、东西长90.8米,弯弧异形构件数量大,同时面临工期紧张、高空作业风险高、多专业交叉施工干扰大、曲面安装精度控制难等多重挑战。

技术赋能,BIM建模破解曲面施工难题

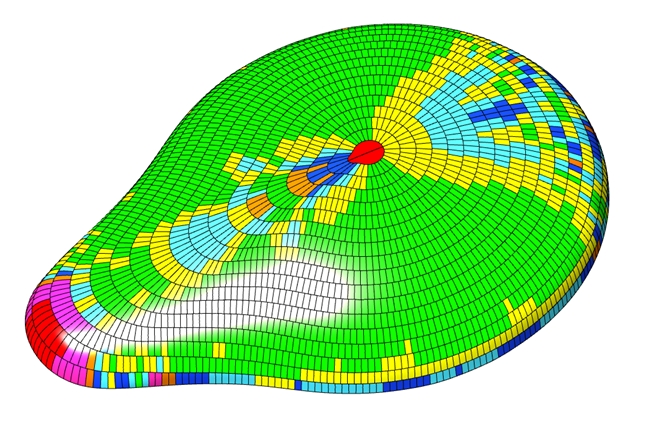

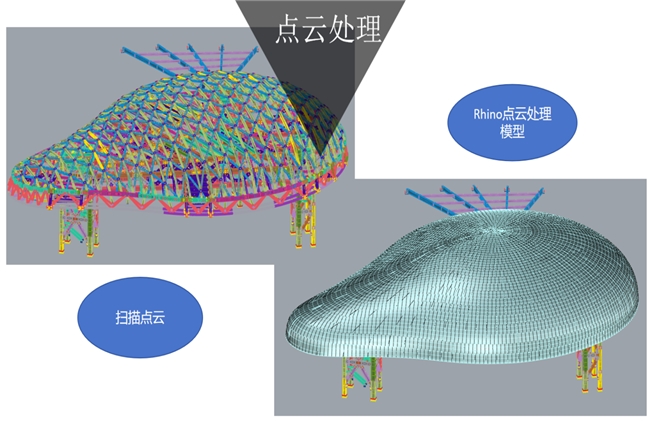

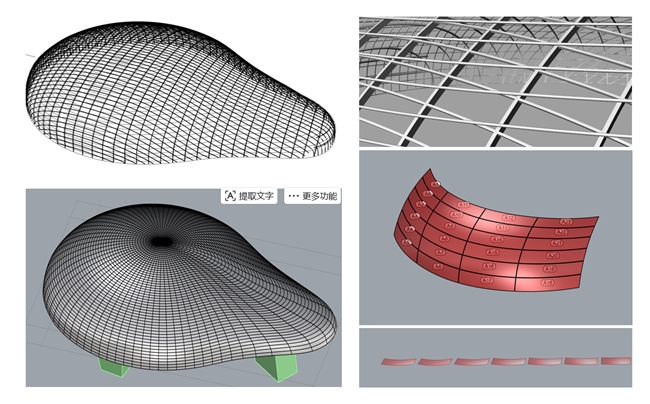

面对复杂的建设难题,项目团队坚持技术先行、样板引路。充分运用BIM三维深化建模,完成檩条弯弧排版、铝单板排版、天沟檐口节点细化,构件实行工厂预制加工,降低现场加工难度。项目将整个云脑屋面划分为四大施工分区,推行多区域平行流水施工模式,最大化释放作业面。

科学部署,多机协同保障构件精准就位

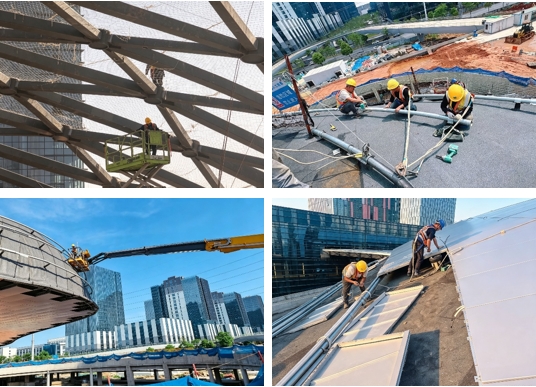

现场根据屋面轮廓条件,科学配置25吨、50吨汽车吊,搭配28‑42m系列曲臂车协同作业,破解大跨度异形屋面构件吊装就位难题;采用全站仪极坐标三维放样技术,精准消化钢结构施工偏差,保障整个曲面屋面造型顺滑流畅。

严抓管控,安全质量双线筑牢创优根基
安全质量两手抓,筑牢项目建设底线。针对屋面全部属于高空作业的特点,项目成套建设安全防护体系:搭设Φ8钢丝绳生命线、水平安全兜网、临边防护网、施工马道、屋面专用卸料平台,从硬件上化解高空坠落、物体打击风险,严格落实每日班前安全教育交底,强化现场旁站监护。
质量管理严格执行“自检‑互检‑专检”三检制度,从严把控原材料进场验收,有序开展保温棉容重导热系数复试、屋面抗风揭性能试验、天沟蓄水、屋面淋水试验等专项检测,全力向着创优目标稳步推进。

总包统筹,高效协同化解交叉施工风险
作为总承包单位,中建八局充分发挥总包统筹管理能力,建立生产周例会、节点红黄预警机制,动态统筹分包队伍、大型机械设备、构件加工运输进度,及时纠偏化解工期风险;高效协调钢结构、机电、幕墙多专业交叉冲突,保障各项工序有序推进,确保关键节点按期落地。
下一步,中建八局世界计算・长沙智谷项目团队将继续保持攻坚姿态,紧盯后续装饰、机电安装各项节点,高标准、高效率推进工程建设,为长沙湘江新区先进计算产业高地建设贡献八局力量。
