6月3日,随着110千伏洲口变电站10千伏洲镇线冲击受电顺利完成,该站10千伏二段母线改造期间的负荷转供任务圆满收官,标志着洲口移动变电站正式“上岗”接力保供。

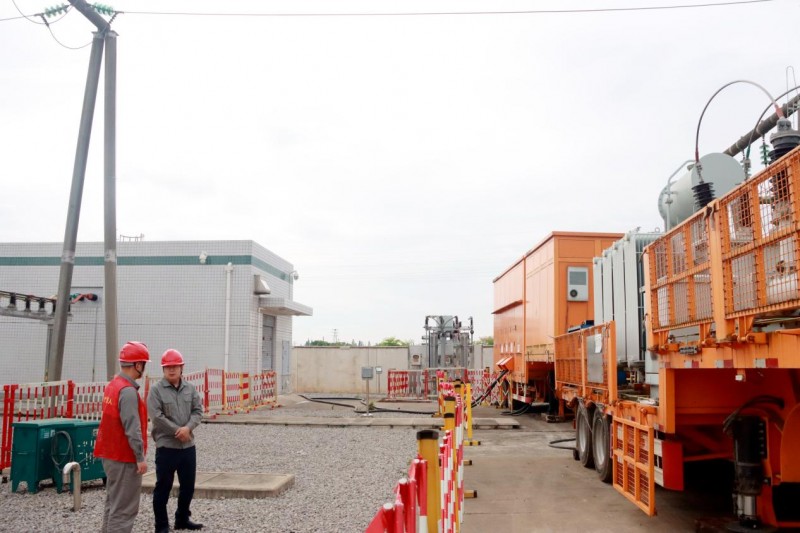

110千伏洲口变电站担负着洲口、罐头嘴、文蔚等乡镇的供电任务,已经运行二十三年之久。该公司计划今年6月份对洲口变电站10千伏二段母线室外设备整体改造为室内开关柜,以提升设备运行可靠性。若采取停电作业,将直接影响沿线近10万客户正常用电。针对这一难题,该公司经过深入研讨,并在市供电公司大力支持下,采用移动变压器“接力”供电方案,在站内临时新增一台35千伏移动变压器,分别接入10千伏洲镇、洲罐两条线路,由移动变压器临时承担负荷转供任务,确保改造期间两条线路“不断电、不停供”。为实现负荷无缝衔接,5 月底以来,运维改造人员吃在站、住在站,经过一周多时间的精细调试,移动变压器顺利投入运行,成功解决两条10千伏出线负荷无法转出的难题,为变电站改造顺利推进提供了有力保障,也为即将到来的迎峰度夏关键期筑牢供电基础。
下一步,该公司将总结此次移动变“接力保供”成功经验,持续优化变电站改(扩)建过程中的负荷转供方案,全面提升电网检修与改造期间的供电可靠性,全力保障群众清凉度夏。(毛译国)
