5月28日,国网重庆石柱供电公司顺利开展重庆石柱龙沙35千伏输变电工程部分基础验收工作,意味着该工程即将从“地下筑基”向“地上立塔”的施工转型。目前工程基础施工稳步推进,各项节点任务有序落地,为后续工程高质量建设筑牢坚实根基。

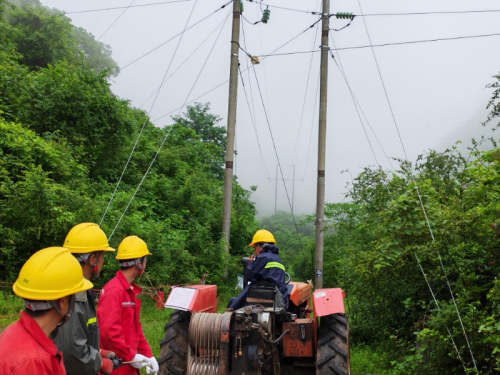

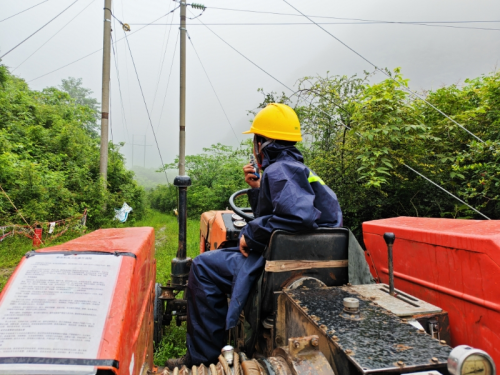

绵绵细雨洒在石柱县龙沙镇的山梁上,走进工程施工现场,一派繁忙严谨的验收景象井然有序。作业人员们头戴安全帽,扎根各个塔位作业点,俯身测量数据、细致核对参数、精准记录信息。
“根开尺寸再核一遍,地脚螺栓的垂直度不能有一点偏差。”验收现场,测量人员蹲在基坑边,手中的卷尺贴着混凝土表面缓缓移动。身旁的同事一边读数,一边在记录表上写下数字。作业人员严格把控施工标准,反复核验核心数据,严谨细致的工作要求,贯穿每一基塔位的验收全过程。

塔基是输电铁塔的“根基”,更是电网工程安全稳定运行的核心保障。据施工单位现场负责人介绍,电力线路工程的基础施工质量,直接决定数十米高铁塔的稳固性,关乎线路抵御山区大风、冬季覆冰等极端工况的能力。“地基施工差之毫厘,后期立塔便会谬以千里,这道关键工序容不得半点马虎。”该负责人表示,自工程开工以来,施工团队始终严守施工规范,严控每一道工序质量,全力夯实工程建设底线。
本次基础验收实行多单位联合把关、分工协作的工作模式,构建起全方位、全覆盖的质量核验体系。项目管理人员对照施工标准和设计图纸,对基础根开、标高、地脚螺栓中心偏移、混凝土外观质量等指标逐项实测实量;监理单位拿出塔基基础复核总结,把监理过程中发现的问题和处理结果一一说明;设计单位逐基确认基础实体是否符合设计要求,对后续组塔施工提出了注意事项。

这次验收不只是挑毛病,更是一次“联合把关”。该工程严格遵循高质量建设标准,锚定“标准工艺应用率100%”“零缺陷投运”的总体建设目标,将质量管控贯穿工程全流程。从前期基坑验槽、土方开挖,到中期混凝土浇筑、养护成型,再到转序验收,工程每一道工序均实现标准化施工、常态化监督、规范化存档,层层严守质量底线,筑牢工程安全屏障。
截至目前,该工程全线38基塔位中,基础开挖完成31基、完成率82%,基础浇筑完成23基、完成率70%,基础工程已进入收尾攻坚阶段,杆塔组立施工即将全面铺开。据悉,该工程新建架空线路总长约11.262公里,建成后将进一步优化石柱片区35千伏电网网架结构,有效补强区域供电短板,大幅提升当地供电可靠性与供电保障能力。
下一步,国网重庆石柱供电公司将持续严守施工标准、压实安全责任、细化施工流程,稳步推进各项施工任务,全力高质高效推进工程建设,确保项目按期竣工投运,为地方经济社会发展提供稳定可靠的电力支撑。(王紫晗 谭清泉)
